Budgetierung und Budgetstufen in Alasco

Themenüberblick

  • Vorgang der initialen Kostenermittlung zu dem digitalen Abbild ihres Budgets in Alasco
  • Fehlerfreie und ordentlich dokumentierte Kostenverfolgung

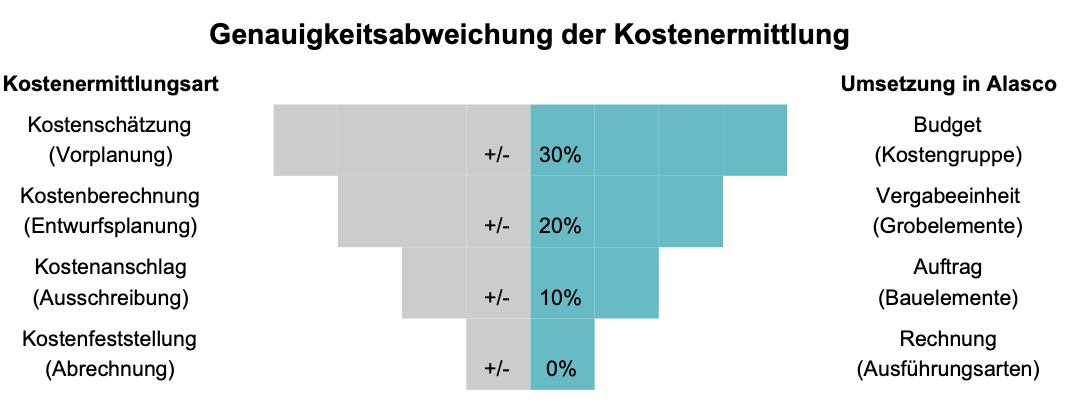

Analog zu den verschiedenen Kostenermittlungsstufen nach DIN276, die während der Planung und Ausführung erstellt werden, bestehen auch in Alasco verschiedene Stufen des Budgetierens.

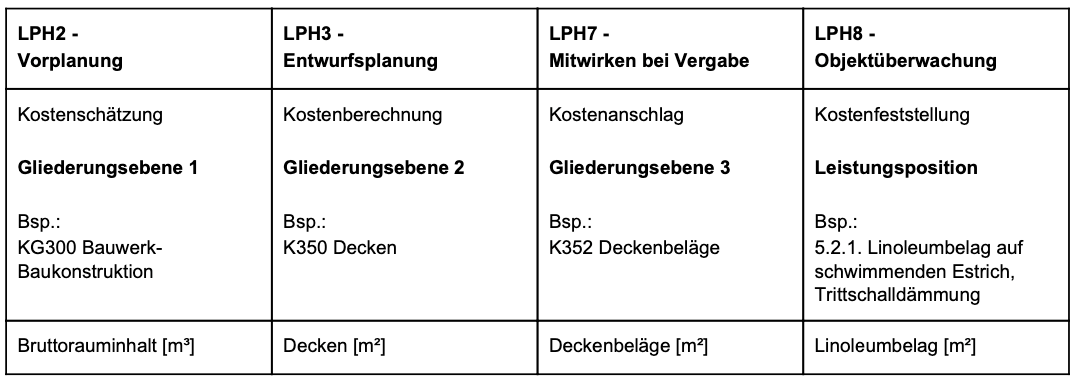

Je nach Kostenermittlungsstufe nimmt im Laufe der Planung und Ausführung eines Projekts die Genauigkeit zu.

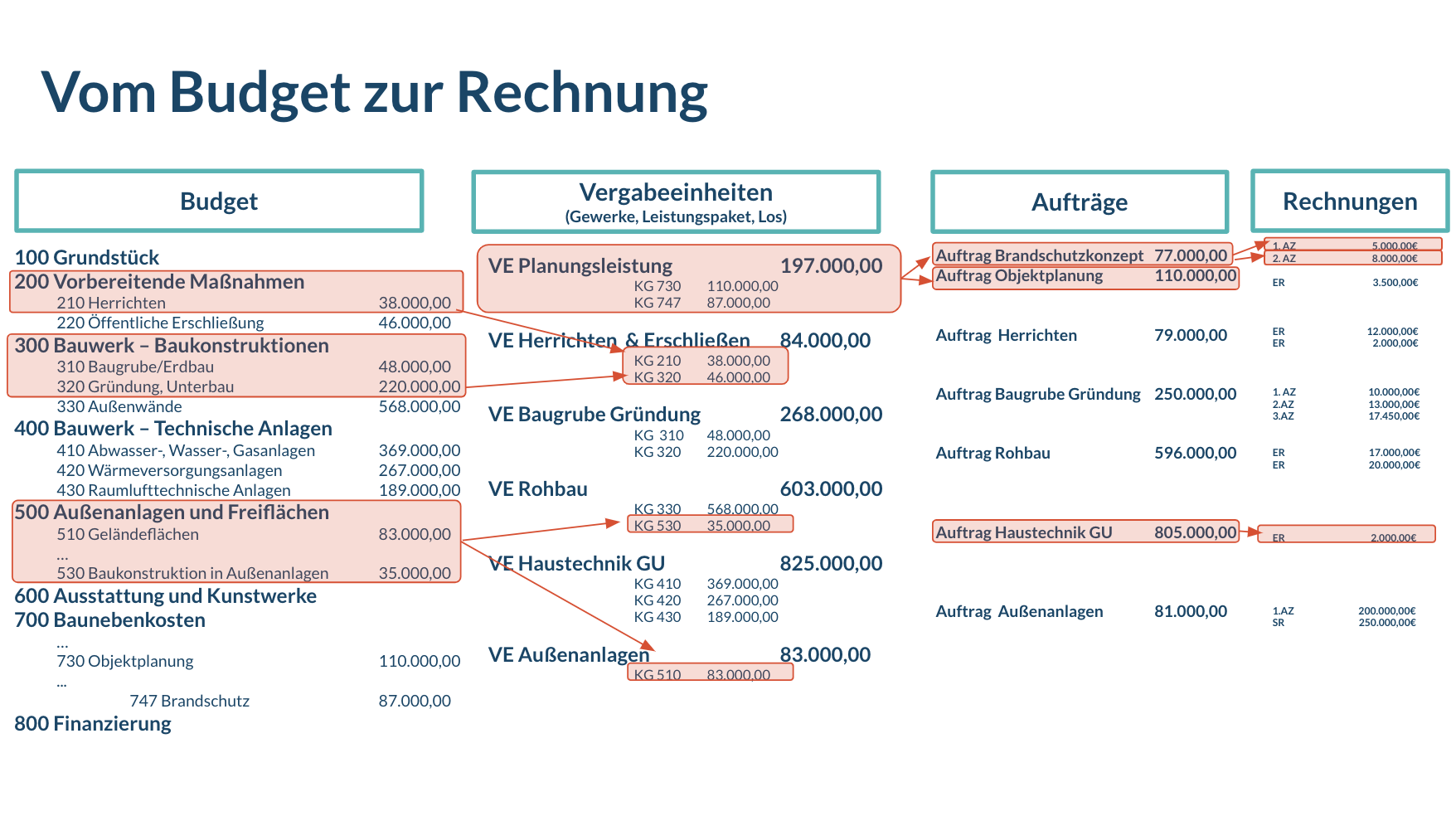

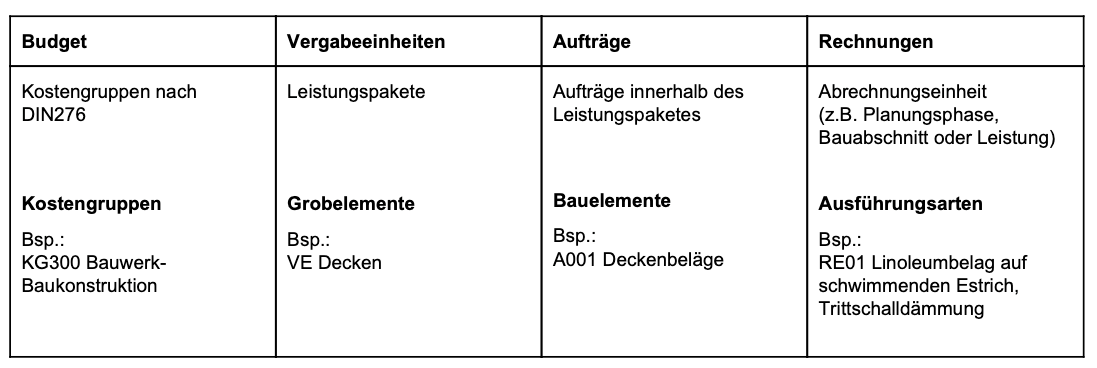

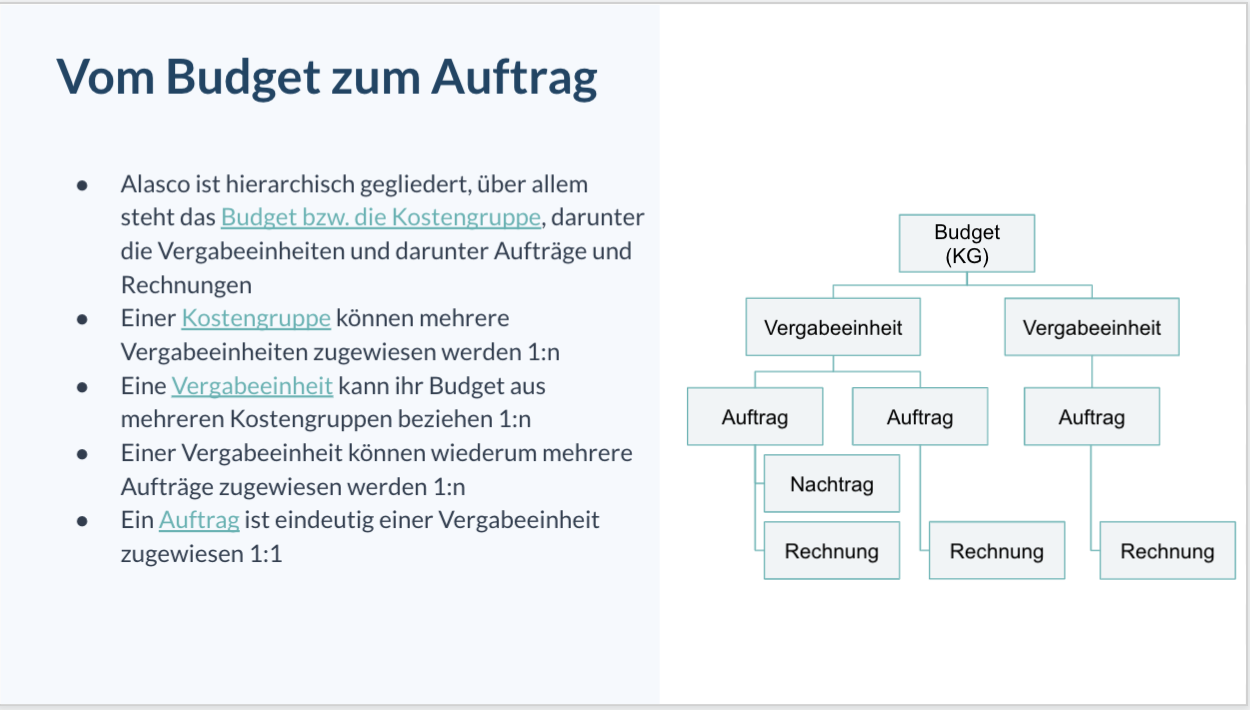

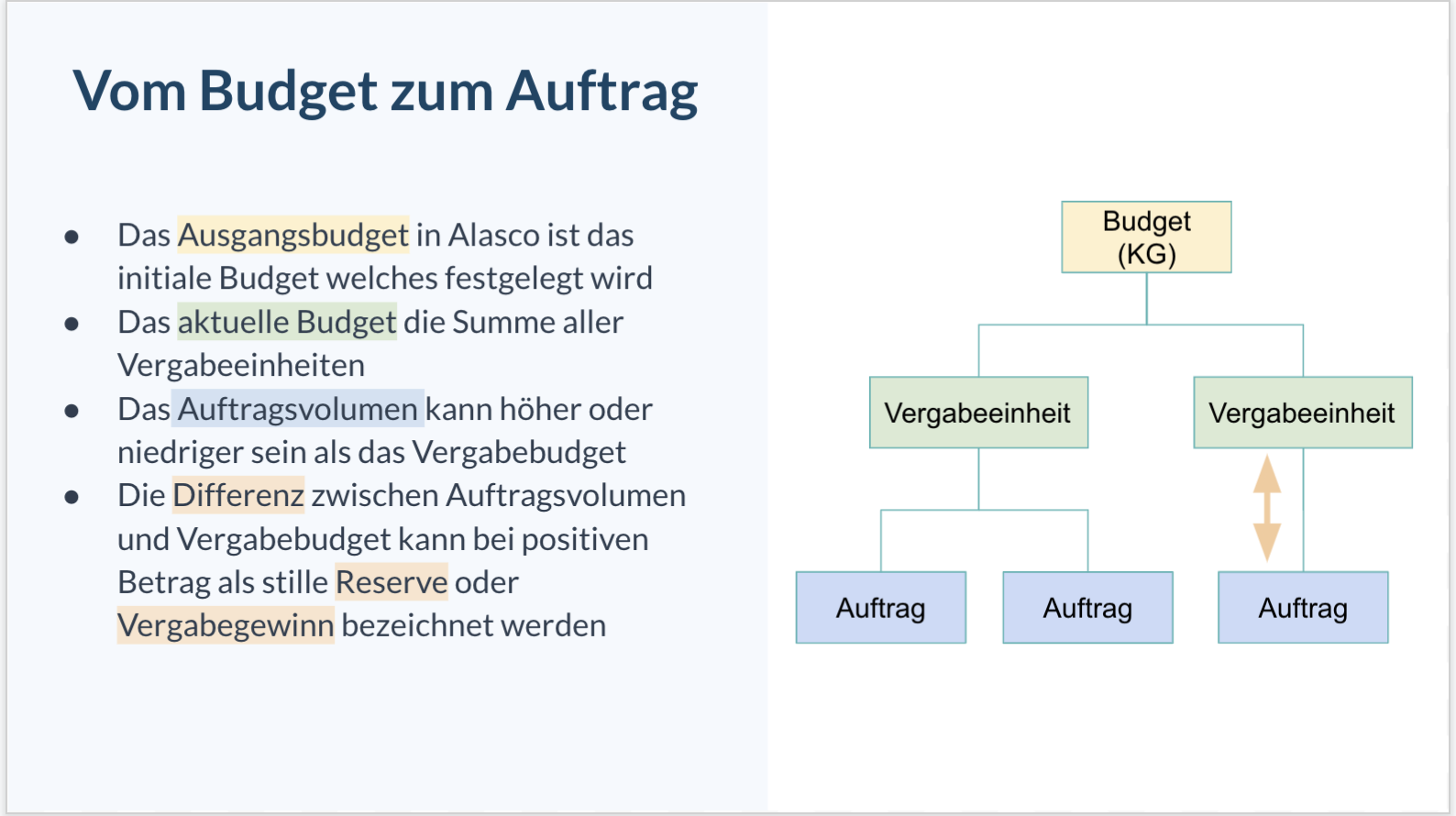

Analog dazu nimmt auch in Alasco mit jeder Budgetstufe der Detailgrad der zu erbringenden Leistung zu und die Ungenauigkeit ab.





Tipp:

Führen Sie nach der Implementierung des Budgets in Alasco eine Budgetänderung nur noch in der Übersicht einer Vergabeeinheit über die Schaltflächen "Budget erhöhen" und "Budget umbuchen" durch, um die Änderung nachvollziehbar zu dokumentieren.

RECHTLICHES

War dieser Beitrag hilfreich?
2 von 7 fanden dies hilfreich

Kommentare

0 Kommentare

Bitte melden Sie sich an, um einen Kommentar zu hinterlassen.

Beiträge in diesem Abschnitt

Wir sind für Sie da
Wir unterstützen Sie gerne persönlich von Montag bis Freitag zwischen 9:00 und 17:00 Uhr.
