Meilensteinbasierte Zeitachse erstellen
Sie können die statische Projektkalkulation in eine zeitbasierte Mittelflussplanung umwandeln, indem Sie eine meilensteinbasierte Zeitachse anlegen.
- Öffnen Sie Planen in der Seitenleiste und navigieren Sie zur Projektkalkulation.
- Wechseln Sie in die Ansicht für die Liquidität.

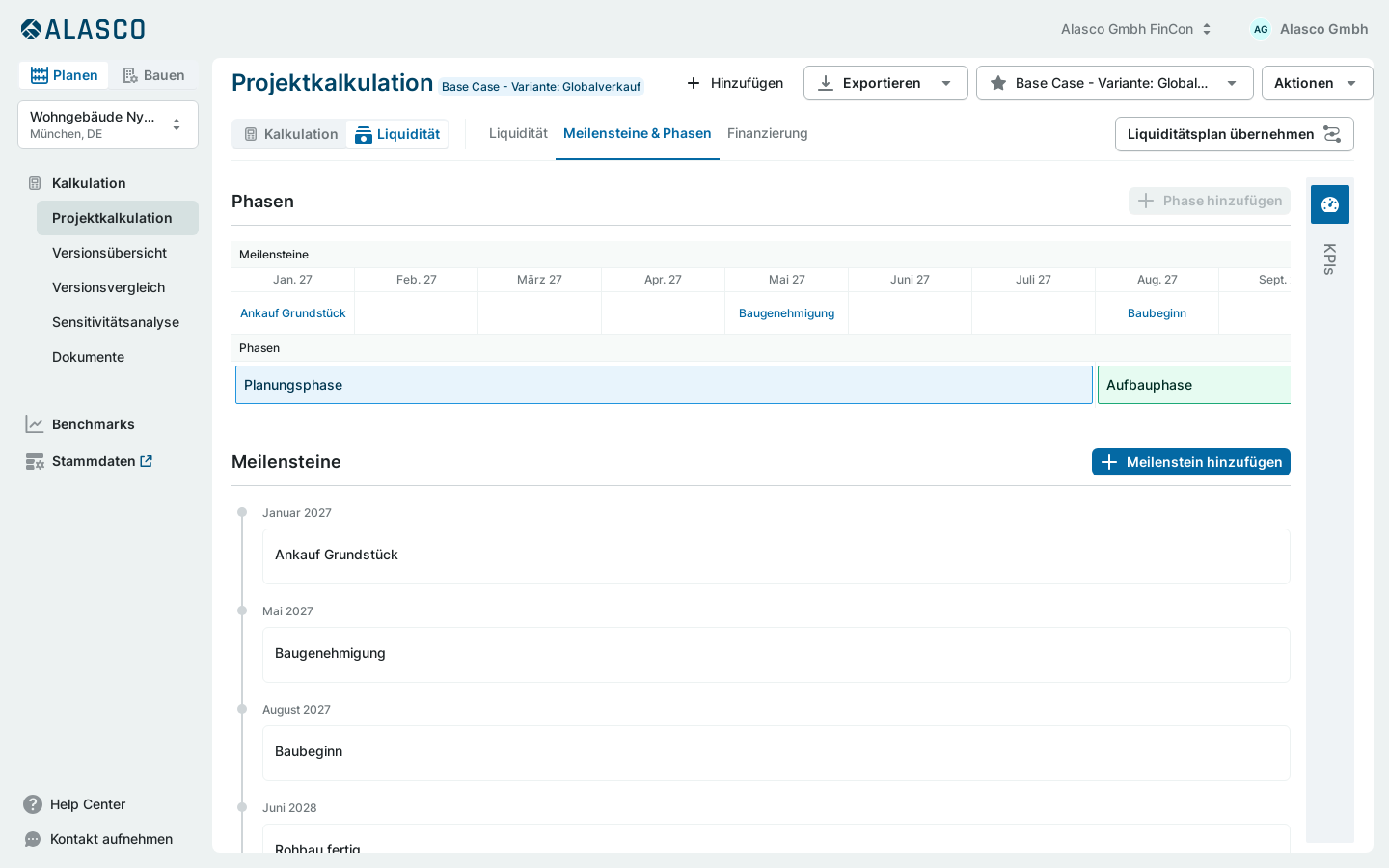

- Legen Sie Ihre Projekt-Meilensteine an. Wenn Sie einen Meilenstein verschieben, können sich alle nachfolgenden Meilensteine automatisch anpassen (Kaskadeneffekt).
Kosten und Erlöse auf Meilensteine verteilen
Für jede Kosten- und Erlösposition können Sie definieren, wie diese zeitlich verteilt wird.
- Wählen Sie eine Position in Ihrer Kalkulation aus und öffnen Sie die zugehörigen Verteilungseinstellungen.

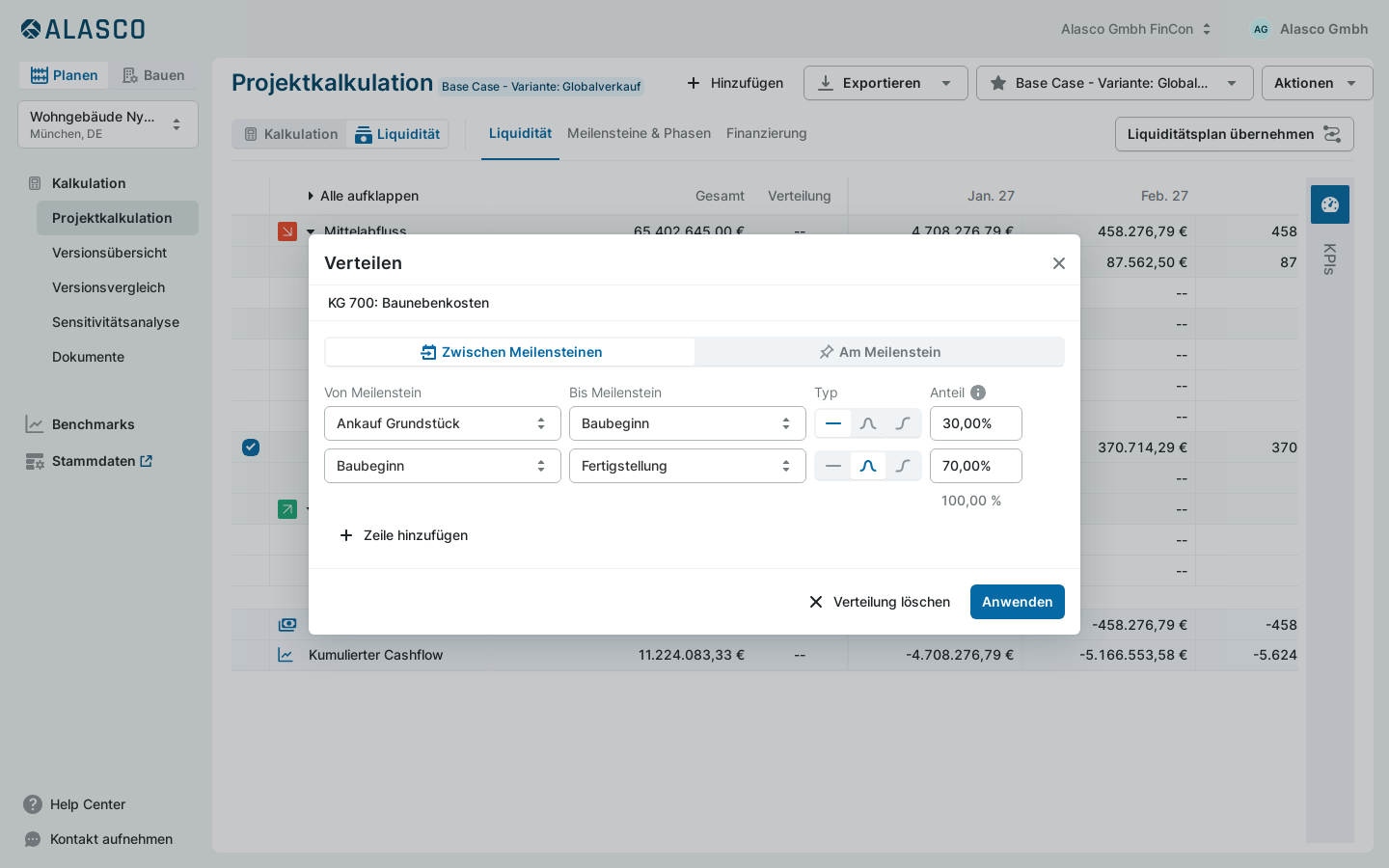

- Legen Sie fest, ob der Betrag zwischen zwei Meilensteinen verteilt wird (linear, als S-Kurve oder als Glockenkurve) oder als Einmalbetrag zu einem bestimmten Meilensteindatum anfällt.
- Für komplexe Szenarien können Sie gestapelte Verteilungen nutzen (z. B. 20 % linear und 80 % als Glockenkurve).
Meilensteine und Verteilungen kopieren
Wenn Sie mit mehreren Versionen arbeiten, können Sie bestehende Zeitplanungen einfach übernehmen.
- Öffnen Sie die Einstellungen der gewünschten Kalkulationsversion.
- Wählen Sie die Funktion zum Kopieren aus einer anderen Version.
- Übernehmen Sie die Meilensteine und deren Verteilungen in die aktuelle Version.
Liquiditätsbedarf und IRR auswerten

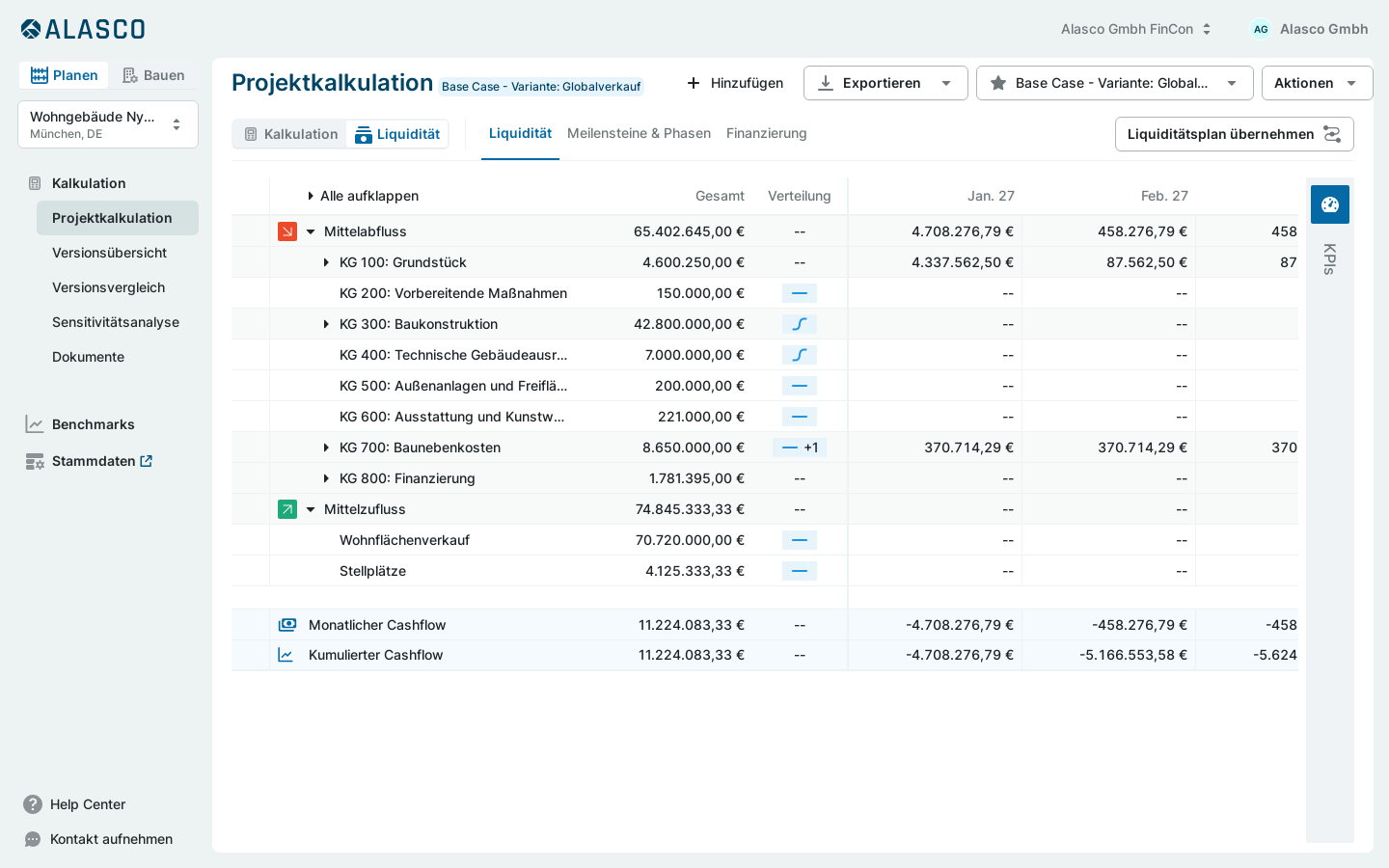

Anhand der konfigurierten Meilensteine und Verteilungen berechnet Alasco automatisch den Liquiditätsbedarf für Ihr Projekt.
- Wechseln Sie in den Reiter Liquidität innerhalb der Projektkalkulation.
- Hier sehen Sie den monatlichen sowie den kumulierten Liquiditätsbedarf für die gesamte Projektlaufzeit.
- Zusätzlich wird Ihnen der unverschuldete interne Zinsfuß (Unlevered IRR) basierend auf Ihrer Planung angezeigt.
